国电豫源热电技改工程干煤棚网架工程
发布时间:2014-03-17 点击次数:7373次

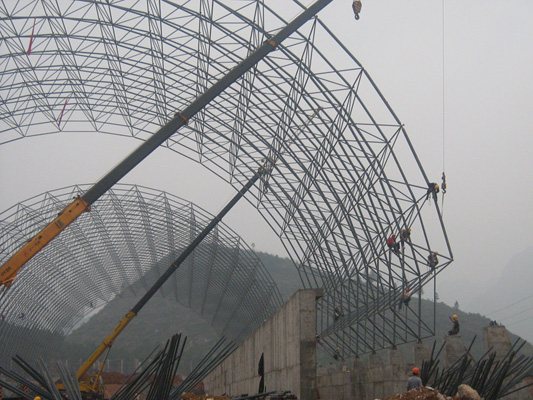

江苏华海钢结构网架工程有限公司承建国电豫源热电技改工程干煤棚网架工程,钢结构网架工程面积为5875平方米
干煤棚网架工程主体是正放四角锥螺栓球节点网架。屋面采用镀铝锌彩钢板。为典型的大跨度,大空间网架结构。施工准备的重要意义在于创造有利的施工条件,从技
术、物资等各方面作好充分的准备。使得工程施工能连续、均衡、有序地进行。搞好施工准备对提高工程质量,缩短工程建设工期,确保安全等提供了有力保证。施
工准备主要内容如下:
1、技术准备:图纸会审、交底
进场后,在项目技术负责人的主持下,组织施工、技术、质量预算管理人员,认真学习合同内容,施工图纸、施工规范、操作规程以及有关上级和当地的质量若干规定及其它文件要求,尽快召开施工图纸交底会审会议。
①、会审
组织有关施工人员详细查看,熟悉施工图纸,充分了解设计意图,认真核对网架结构、屋面系统,各种节点、尺寸及相互关系,然后由项目工程师组织图纸会审会议,汇总、分析施工图纸中的各类问题和情况。
②、交底
在充分了解施工图纸和设计意图的基础上,由建设单位主持,组织设计单位向施工单位进行图纸交底,进一步理解、完善、深化施工图解纸及解决有关图纸问题,明
确设计补充图出图计划和内容,与业主、监理、设计单位达成一致意见,并由施工单位负责交底会议内容整理成文,经各方签证认可后,由建设单位印发至各有关单
位,此交底纪要作为设计文件的组成部分。
2、施工准备
①作好“三通一平”
清除施工障碍和平整场地,场地必须进行压实,脚手架搭设区域场地必须反复多次预压,接通施工用电。
②.施工机械和施工机具的准备
根据施工机械和施工机具需用量计划,将机械和机具及时运输进场,安装和调试,同时进行有关技术交底。
③.构件、物质准备
干煤棚工程网架的现场拼装量大,在构件加工制作好后,安装前要求构件的预拼装,排好构件的进场计划以满足现场施工的需要。成立构件卸车小组,保证现场道路
畅通。构件运输到现场前要知道到的什么构件,制定构件到场堆放方案。卸车时要根据构件的重量选择好吊车的工作半径和安全可靠的起吊机械,确保构件安全进
场。卸车完毕后要认真检查构件的绑扎是否牢固,是否采用了防变形方案。另外要准备一些安装时作操作平台用的钢管、钢材等。
④.施工队伍的准备
建立现场项目组,根据工程量和工程特点安排劳动力需用量,施工前对职工进行技术交底和安全教育。
3、施工现场总平面布置
施工现场临时设施、机械设备、材料加工场、堆场、仓库等平面位置的定位是整个场布中的重要组成部分,安排的合理与否直接影响到工程的施工进度、现场安全、
文明施工管理的程度。为了做到有计划、有秩序、有步骤地合理安排场布,我公司针对现场踏勘了解的情况、现场的周边环境条件、施工特点等多种因素,对我公司
实施区域的场布作了周密的安排。
①.办公区及场外生活区:因本工程工期较紧,为便于现场管理,生产、生活区安排尽量靠近总包单位。
②.材料堆放区:材料堆放尽量利用煤棚位置,并靠近道路。在堆放地面适当垫放木板或钢管,以防下雨使构件污浊。
③.机械设施布置:该工程因使用吊装,因此主要的施工机械设备为垂直运输机械,安装阶段的吊车尽量停放在安全便于作业位置。
④.施工道路:现场施工道路呈环状布置,场地上设置两个临时入口,以利于材料、设备进出场。
⑤.临时用电布置:施工现场总包提供电源,进场后在此变压器引出线和现场供电最佳位置处设置配电总箱一闸,其配备功率要满足本工程所有用电量的功能,施工机械设置配电箱,做到一机一闸一保险。
